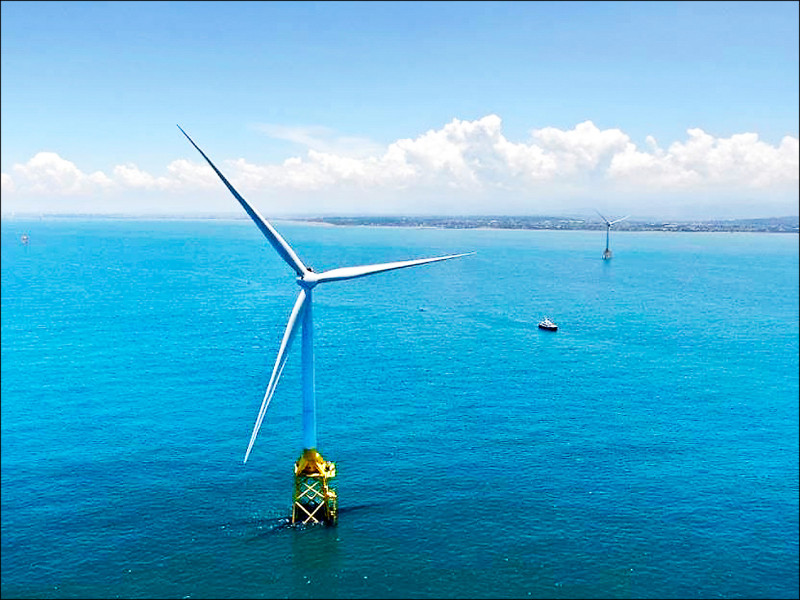

第二階段離岸風場開發中,第二座海能拚近期完工。(海能風電提供)
〔記者林菁樺/台北報導〕我國第二階段離岸風場開發中,去年底應有五風場需完工,但僅沃旭的大彰化西南一座完成。經濟部能源局昨表示,第二座海能拚近期完工,目前還差一支風機,今年預計併網的除彰芳、西島風場外,加上遞延的大彰化東南、海能共計四座風場可完成。
根據能源局統計,我國離岸風電到去年底累計裝置容量有一.四GW(十億瓦),若扣除被取消開發的麗威風場,按原進度,去年底應有設置量約二.二GW,完成度約六十三%,且去年的大彰化東南、西南、海能、允能一、二期五座風場,僅一座大彰化西南算整座完成。
這些風場最早應在二○二○至二○二一年完成,但行政契約中有一道「彈性」規定,在應併網年度,業者可選擇完成五十%風機或一○○%水下基礎,並於隔年再讓全數風機併聯;遞延一年來看,也應在二○二一至二○二二年完成。
能源局官員表示,海能本週已施作兩支風機,最近天氣穩定,盼把最後一支風機盡速裝機;去年遞延的大彰化東南風場則可望在今年完工。較麻煩的是允能一、二期風場,本來是最早拿到最優躉購費率,但歷經股權轉換、滑樁等事件,最近更爆出財務危機等,一、二期要完成八十支風機,目前僅十六支,官方也沒將允能算入今年應完工風場。
至於彰芳、西島開發商均為CIP(哥本哈根基礎建設基金),當初遴選時因上岸併接點在不同處,風場切成三個年度併網,但業者工程施作上要規模化,才能降低成本;官員表示,彰芳、西島風場將以今年視為應併網年度,目前彰芳一期已完成五支風機。
針對去年遞延的風場,能源局將召開展延會議,大彰化東南風場近期出爐,海能、允能則給予「最後期限」,限一月底前補齊所有資料,能源局將逐一審查工程船的船期、人員出入境等是否有不可抗因素,因展延天數將涉及違約金扣抵多寡。
