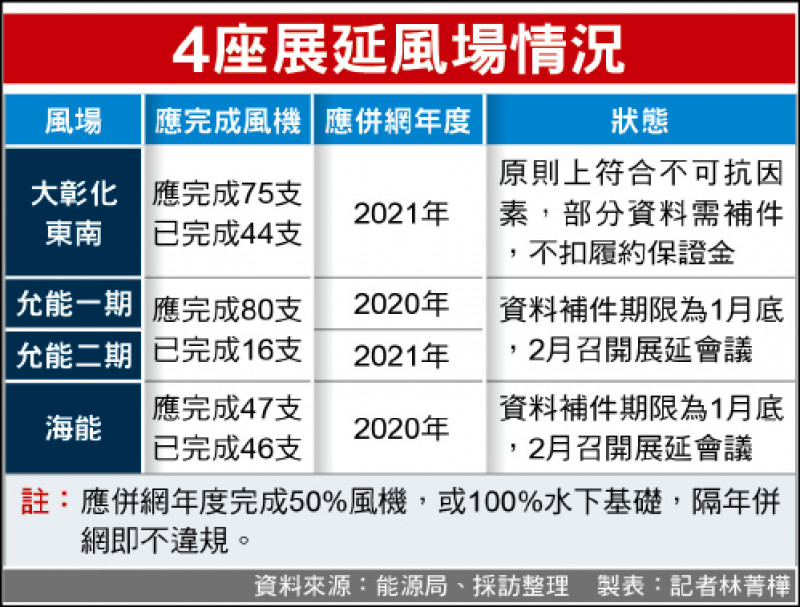

4風場申請展延 46億保證金怎麼扣?

2023/01/17 05:30

製表:記者林菁樺製表:記者林菁樺

〔記者林菁樺、廖家寧/台北報導〕離岸風電第二階段「潛力風場」開發進度延遲,經濟部能源局收到三案、四風場申請展延,審查結果將牽動四座風場約四十六億元的履約保證金如何扣抵,其中允能風場可能面臨第二階段重罰。

能源局對離岸風場開發延遲有三大罰則,第一階段是扣履約保證金、其次改以台電迴避成本收購,最壞狀況是取消開發權。

開發商所繳交保證金與風場併網年度、核配的開發容量有關,沃旭大彰化東南約繳十二.一億元、允能兩座風場約十九.二億元,海能繳交十五.○四億元,估算提出展延的四座風場履約保證金高達四十六.三四億元。

能源局官員表示,多數開發商的遞延理由都是疫情影響工作船期、人員調動等,近期已審查大彰化東南風場;海能、允能則被要求一月底前須補件完成。

官員說,遞延天數與展延給予的天數相減,就是違約天數。第一階段罰則會扣履約保證金,以月為單位、扣八%,不足月則不計算,扣完為止;例如遞延兩個半月,僅扣兩個月保證金。

保證金扣完一年後,第二階段罰則改用台電迴避成本收購,此條款對業者嚇阻力道強;因風場簽訂購售電合約在二○一八年,當時迴避成本每度二.一三元,而躉購費率收購價是五.五一六元,依此費率賣一度電,就少賺三.三八六元。

不過,官員補充,若要用迴避成本收購,會在最後的第二十年執行,以免業者完工初期沒有現金流收入。

官員表示,業者的確受疫情衝擊,允能一、二期進度最慢,兩座風場首階段若被扣保證金,每月會燒一.五億元,若以低價的迴避成本費率賣電,估一年將少賺七十四億元。

消息人士指出,允能團隊將聘請更多具全球風電經驗的人才,針對工程計畫進行細部評估,也與潛在供應商和船舶運營商完成協商,以推進安裝工程;據了解,今年安裝工程已安排就緒,不會中斷,團隊也持續與政府、銀行溝通並尋求共識,確保工程能全速推進。
