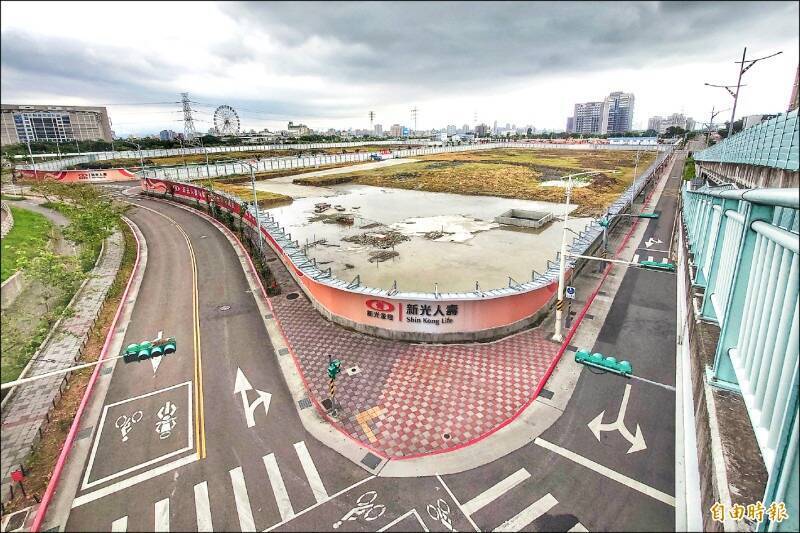

輝達台灣總部屬意的北投士林科技園區T17、T18。(資料照)
〔記者董冠怡/台北報導〕輝達海外總部將落腳士林北投,讓台北市長蔣萬安春風滿面,然而輝達屬意的北投士林科技園區T17、T18,地上權在得標的新光人壽手中,恐成市府的燙手山芋。市議員游淑慧今在市政總質詢質疑,依照新壽目前的進度,即便明天發放建照並開始興建,想在2029年前蓋完及拿到建物使照有困難;建築管理工程處長虞積學也坦言「很拚。」
游淑慧表示,根據市府和新壽的合約,新壽須於設定地上權登記日的5年(2027年2月14日)內,拿到所有建物的使照,距今僅剩18個月,最多展延2年至2029年。然而,新壽6月5日才剛完成變更設計都審,未來仍有許多程序要進行,即便明天就發給新壽建照,並從現在開始興建,如此龐大的量體,3年8個月能夠蓋完包含拿到使照嗎?
游淑慧也指出,輝達執行長黃仁勳上月宣布好消息時,曾說「地主同意移轉租約」,如今看來並非如此。另外,高雄市長陳其邁先前被問到輝達海外總部落腳北市,是否心碎,他語帶玄機回應「有些事我不能說」,擔憂輝達這件事還有可能被截胡,如果被攔胡,輝達後來到其他縣市去,將對北市府造成重大傷害,面對新壽,市府應拿出最強硬的態度。
蔣萬安說,去年有跟輝達聯繫,並成立專案小組,目前也會定期開會。
據了解,T17建築量體原核定與變更設計皆為一幢兩棟,地上27層、地下2層;T18原核定一幢兩棟,地下1層、最高樓層15層,變更一幢三棟,地下2層、最高樓層地上16層。
市府都市發展局先前表示,都審委員會修正後通過,按北市都市設計及土地使用開發許可審議規則,申設單位應於收受會議紀錄之日起30日內,提送變更設計核定程序;倘因故無法依前項期限辦理,得敘明理由向本府申請展期。
待申設單位檢送修正後圖說後,都發局後續將依委員會決議逐項檢核修正方案,始得辦理核定,俟都審核定後,續由建管處核准建照之變更設計。
