力積電傳將進駐竹科銅鑼園區 用水用電量倍增、環差案卡關

2022/12/27 15:36

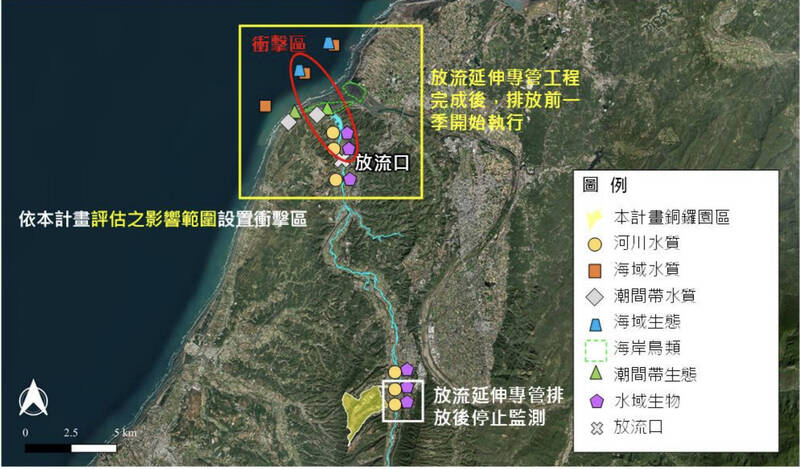

為避免影響西湖溪及西湖濕地生態。環委要求,加強污水專管排放的安全監測計畫、增加生態調查資料,確保專管沿線的環境生態品質。(圖取自環評書件)為避免影響西湖溪及西湖濕地生態。環委要求,加強污水專管排放的安全監測計畫、增加生態調查資料,確保專管沿線的環境生態品質。(圖取自環評書件)

〔記者陳嘉怡/台北報導〕晶圓代工廠「力積電」傳出將進駐竹科銅鑼園區,新竹科學園區管理局考量半導體產業製程需求,欲增加園區用水量及用電量,提出環差變更案。然而,環委認為應該清楚說明廠商製程及設備改變,才能釐清用水及用電量倍增的合理性,也須補充廢污水專管排放的計畫,要求補正後再審。

環保署今(30)日召開「新竹科學園區第四期擴建用地銅鑼科學園區開發計畫環境影響評估報告書-第六次環境影響差異分析報告」專案小組第2次初審會議。

開發單位竹科管理局表示,因應半導體產業製程演進精密度日益提高,光罩所需層數增多、工序也愈趨複雜,且目前潛在進駐廠商還包含用電量較大資料中心等,銅科園區的用水及用電需求勢必大增,擬將用水量從16000CMD提高至35600CMD、用電量從 174700kW提高為476830kW。

不過,由於用水用電量增加幅度逾2倍,環委認為,竹科管理局應說明清楚此次銅鑼園區預計進駐產業的產品、產量、製程或設備,並強化說明「新進駐積體電路晶片製造廠商」定義,才能釐清用水量及用電量增加的關聯性;為加強再生能源使用,也須加強營運期間節能減碳及再生能源使用規劃,並建立2050年達成100%使用再生能源目標。

環委也質疑,此次環差的再生能源等要求都只針對新進駐廠商,「那既有廠商擴廠管不管?」竹科管理局回應,此次新進駐廠商主要為晶圓代工廠商,就算原先已在園區內設廠,無論新廠或舊廠擴建都在管制範圍內。

針對廢污水專管排放的部分,為避免影響西湖溪及西湖濕地生態。環委要求,加強污水專管排放的安全監測計畫、增加生態調查資料。

確保專管沿線的環境生態品質。另外,銅鑼鄉在地居民則問道專管設置的期程規劃,竹科管理局回應,預計於環差通過後設計1年、施工期預估為2至3年。由於環委認為此案還須補充資料,決議補正再審。
