核二室外乾貯有譜 延役關鍵在「室內」

2024/07/16 05:30

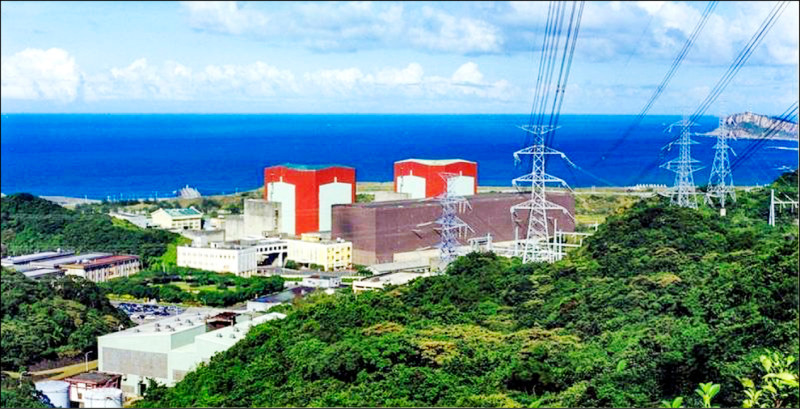

核二廠需「室內」乾貯設施,才有條件延役。(台電提供)核二廠需「室內」乾貯設施,才有條件延役。(台電提供)

〔記者林菁樺/台北報導〕核二乾貯設施有望後年啟用,對於政府是否採用核能,經濟部能源署長游振偉昨表示,尊重立法院決議,核安、核廢、社會共識條件不變;台電則說,不論延役或除役,都需要乾貯設施。據了解,核一廠條件已無延役可能性,核二廠需「室內」乾貯設施,才有條件走向延役。

台電、新北市府今年陸續達成行政調解,核二室外乾貯水保計畫已於本月十一日送達新北市府審查,市府預計要六週時間;台電獲核准後,須召開公聽會與施工準備,預計最快明年施工,二○二六年中取得乾貯運轉執照。

乾貯設施主要是「暫存」用過的核燃料棒(高階核廢料),讓核電廠的爐心、燃料池可以清空,進而拆除反應爐等,進入「真除役」。過去因燃料池滿、爐心也移不出燃料棒,核一、核二廠都只是「假除役」,每年還要負擔巨額維護費。

隨核一、核二室外乾貯都與新北市府達成共識,台電估計,核一廠燃料棒可在九月移出,核二廠則可於明年二月熱測試、開始移出。

外界認為,乾貯設施露出曙光,重啟核能可能性增加。事實上,核一、核二廠狀況不盡相同,依照環團訴求,前行政院長林全時代已拍板,台電室外、室內乾貯均要興建。

據悉,因核一廠腹地小,「室內」乾貯預定地過去是氣渦輪機廠房,現已拆除,核一廠已「完全沒有」延役條件;核二廠範圍相對較大,但室外乾貯最多能支撐核二再運轉五年,想延役仍需「室內乾貯」,台電曾評估,室內乾貯招標加上興建,最快要六年才能啟用。
