核一明年初真除役 台電盼核二乾貯比照協商

2024/05/03 05:30

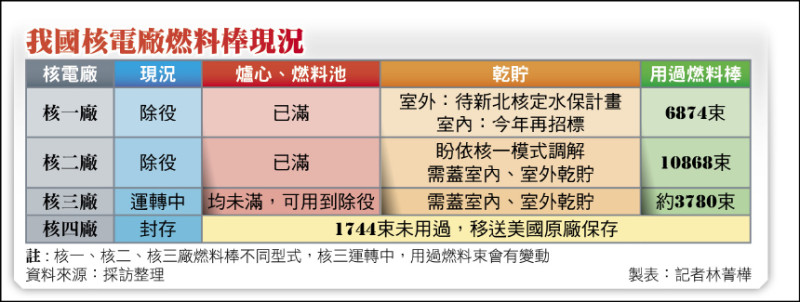

我國核電廠燃料棒現況(製表:記者林菁樺)我國核電廠燃料棒現況(製表:記者林菁樺)

〔記者林菁樺/台北報導〕核一廠乾式貯存場水保計畫終於不再卡關,台電表示,新北市審查通過後將進行相關土木施工、熱測試等工作,估計最快明年初可正式將爐心內燃料棒移出,進入「真除役」階段,也期盼核二乾貯能比照核一模式協商。

圖為核一廠室外乾式貯存場。(資料照,台電提供)圖為核一廠室外乾式貯存場。(資料照,台電提供)

台電表示,水保計畫通過後將展開邊坡擋土牆加工、排水系統改善工程,需三到四個月時間,並進行冷測試、熱測試等,熱測試先把爐心內一一二束燃料棒移出,經核安會審查通過,乾貯設施正式拿到運轉執照,最快明年初爐心內所有燃料棒可移出,進入真除役階段。

核一廠仍需室內乾貯 持續招標

外界認為,核二廠用過的燃料棒也能移到核一乾貯,不過,台電高層表示,「根本不行」,兩廠的燃料棒不同型式,發熱狀態(熱值)不同,「不是尺寸放得下去就可以」,保護箱本身的設計也不一樣,技術上不可行。此外,核一乾貯設計最多放一千四百束燃料棒,但全廠高達六八七四束,核一廠仍需室內乾貯設施,今年會持續對外招標。

而核二廠用過的燃料棒要運到核一廠,須經過金山、萬里,根據法規,必須取得在地民眾同意,要開地方說明會,也要送核安會運輸計畫審查;除了民意考驗之外,用過核燃料棒別說沒有運出廠外、更從未有運離過燃料池的紀錄。

台電表示,目前核二乾貯還有「水保開工期限展延」、「水保完工期限展延」、「水保申報開工」等三項訴訟案在法院審理中。經濟部長王美花及台電都表示,希望核二能比照核一行政調解模式,化解雙方訴訟疑慮,讓核二廠室外乾貯設施能盡早完工啟用。
