松湖變電所 24日闖都審

2022/11/22 05:30

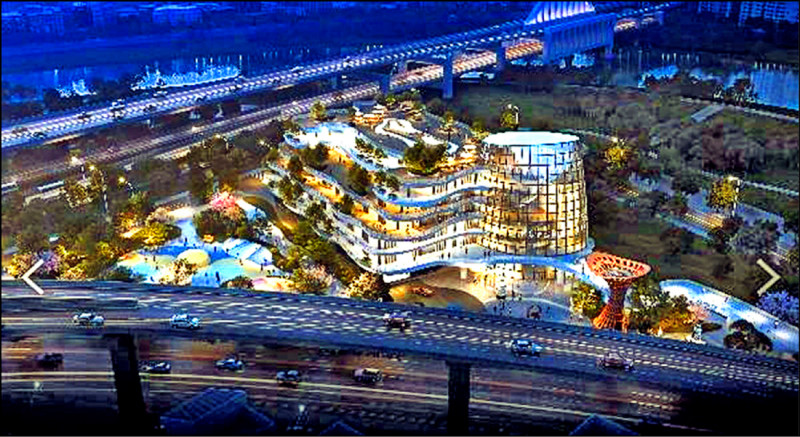

圖為松湖變電所完工模擬示意圖。(台電提供)

〔記者林菁樺/台北報導〕松湖超高壓變電所多年爭議有望落幕!歷經馬英九、郝龍斌到現任台北市長柯文哲第二任期末,延宕逾二十年的電力建設,衝擊已在近幾年浮現;北市先前有二十一件大型供電計畫無法核供,影響北捷、電動巴士等設施。據透露,都市計畫審議會議排定本月二十四日審查,這也將成為柯文哲第二任的期末考試。

延宕逾20年 歷經馬郝柯3任市長

北市南港、松山、內湖地區的用電,現主要仰賴汐止超高壓變電所負擔,台電二十年前向北市府提出興建松湖計畫,但至今未過,造成北市東區電網「高血壓」,汐止超高壓尖載利用率高達八十一%,超過正常水準的七十五%。

台電為保護區域供電平衡,不論產業別,該區凡是超過一千瓩用電申請都「無法核供」,影響電信、客運、捷運等二十一件申請案,一度影響北市電動巴士四百輛上路目標。

台電與北市府多次溝通後,九月底都審會議通過松湖變電所「下層」設施,但「上層」建築物則退回,要台電納入更多公益設施、外觀須重新設計等。

據了解,都審會議已排定二十四日審查。台電低調表示,日期均由北市安排;不過,就算這次闖過都審、開始動工,最快也要七年才能完成。

台電因此推出「臨時變電措施」,先在南港區蓋玉成變電所緩解電力負載,待松湖完成後將拆除,不必經過都審;若能免除下地等條件,估計四年內可完成,先穩定大台北東區電力輸送。
