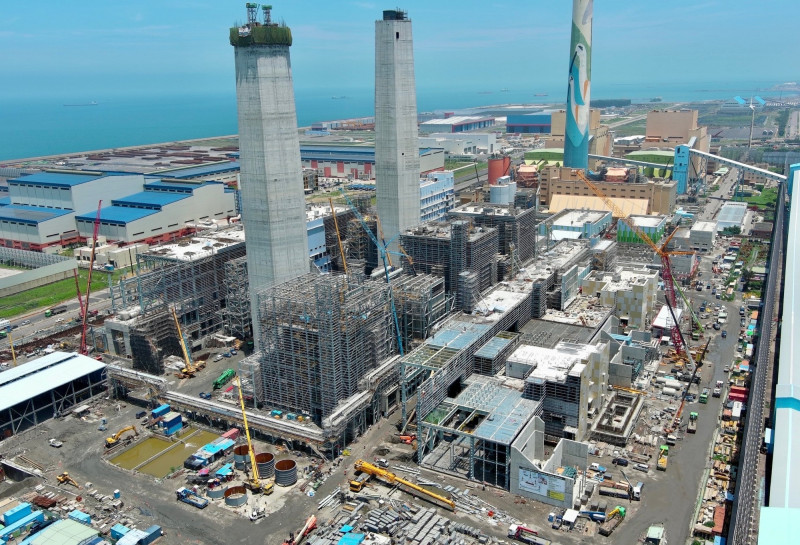

台中電廠新燃氣機組(圖)展開測試運轉。(台電提供)
〔記者黃旭磊/台中報導〕台電台中發電廠(中火)1號燃氣機組經台電5度送件,台中市府於10日晚間強調力挺「以氣換煤」政策,依法核准中火燃氣機組試俥,台電強調,依程序核可後展開測試運轉作業,努力在今年底前上線供電,估計與新2號機明年上線,兩部機組預計1年可供應140億度穩定電力。
中火1號燃氣機組經台中市府核准,即日起展開測試運轉,台電今天強調,努力在今年底前上線供電,持續以「增氣減煤」兼顧穩定供電與環保改善,另外,新2號機則規劃明年上線,屆時兩部機組預計一年可供應140億度的穩定電力,兩部既有1、2號機燃煤機組也會配合拆除。
中火1號燃氣機組原定9日試俥,經台電5度送件申請許可,市長盧秀燕強調安全至上,由環保局長審核後於10日晚間核准試車,台中市府表示,中火燃氣1號機組依法核准試車,期望中火能如期如質完工,並在安全無虞情況下完成機組試車作業。
台電強調,光是1號燃氣機組審核就卡關延宕15個月,期間需由其他電廠扛下發電責任,批評中市府「要用電卻不發電」,強調中火從2019年起即無法滿足台中用電,而台中市連續6年名列全國用電之冠,估計2028年用電上看400億度、造成超過200億度電力缺口,需由苗栗、桃園、高雄等縣市電廠支援,形同「以鄰為壑」、凡事只想到自己。
