世紀鋼、台朔重工國產化有成 沃旭宣布首批水下基樁完工

2020/10/13 21:46

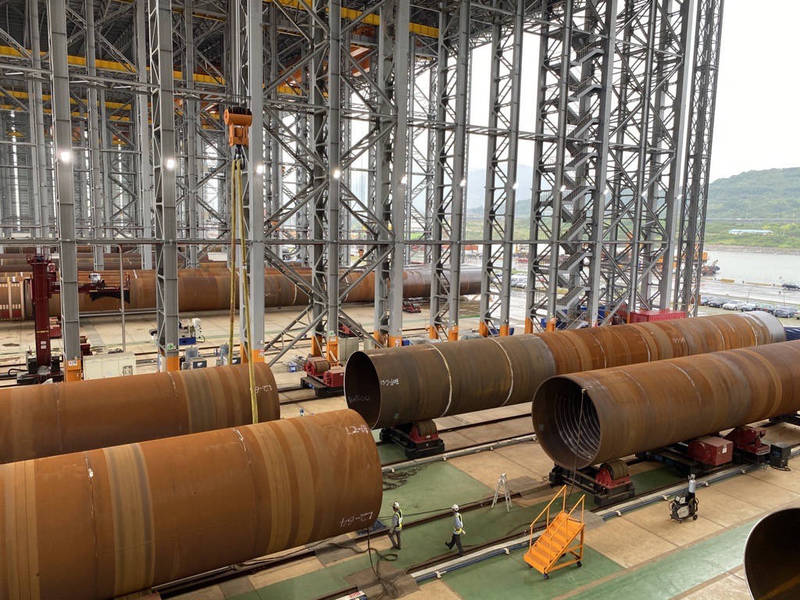

沃旭宣布首批112支水下基樁完工。(沃旭提供)沃旭宣布首批112支水下基樁完工。(沃旭提供)

〔記者黃佩君/台北報導〕離岸風電開發商沃旭今天宣布首批112支水下基樁完工,供應商包括世紀鋼、台朔重工及一德國廠商,準備於明年初啟動海上安裝工程。沃旭也表示,全部333支基樁將按工程進度規畫於明年3月底前全數交貨,確保風場如期如質完工。

沃旭今天宣布,旗下900MW的大彰化東南及西南第一階段離岸風場,首批水下基樁112支已經完工,約佔全部所需333支基樁的1/3。

沃旭表示,這批基樁供應商包括台灣新進廠商世紀離岸風電及台朔重工,以及已有合作經驗的德國供應商Erndtebrücker Eisenwerk。首批水下基樁將於10月底至12月陸續運往台中港存放,準備於明年初啟動海上建置安裝工程。

沃旭該風場共有111座風機,採用沃旭針對台灣海床特性及風場條件所量身打造的管架式水下基礎,每座水下基礎有3支基樁打入海床。

而沃旭這批共333支水下基樁的國產供應商,除了世紀鋼81支、台朔重工69支外,另也包括台船60支。

沃旭表示,全部333支基樁將按工程進度規畫於明年3月底前全數交貨,確保風場如期如質完工。

沃旭台灣總經理汪欣潔表示,沃旭徹底運用在地廠商最大產能,協助新供應商加快學習曲線,並搭配已有合作經驗的供應商,以確保大彰化東南及西南第一階段離岸風場能如期完工。

她也強調,沃旭能源於2018、2019年便與新進台灣供應商簽約,提供充分時間讓供應商進行水下基樁生產準備。

而對協助國產化供應鏈部分,她也提到沃旭對新進供應商提供額外協助,從初期便派國外專業技術團隊駐廠,提供日常支援輔導,以加快供應商學習曲線,協助提升高階焊接技術能力。

依照設計,每支水下基樁直徑近4公尺,長度約80至90公尺,相當於30層樓高,重量達400公噸,但容許誤差卻僅僅只有數公厘,技術含量相當高。

汪欣潔也說,對沒有離岸風電相關製造經驗的新供應商來說,需要克服許多技術挑戰,才能從無到有建構起相關技術能力,並達到最佳製造質量。

世紀鋼董事長賴文祥則表示,目前正全力為沃旭生產水下基樁、進度十分良好。也因為雙方持續交流合作,世紀鋼快速提升高階焊接技術與能力,也為世紀鋼未來爭取其他離岸風場工程商機,奠定重要基礎。
